Koniec sagi obietnic? Pociągiem do lotniska w Modlinie w 2029 r. Przełom po 17 latach

Publikacja: 06.10.2025 17:30

Przetarg na realizację robót budowlanych powinien zostać ogłoszony w pierwszej połowie 2026 roku

Przetarg na realizację robót budowlanych powinien zostać ogłoszony w pierwszej połowie 2026 roku

Foto: CC BY-SA 3.0 Wikimedia

Decyzja wojewody mazowieckiego otwiera drogę do realizacji inwestycji PKP PLK S.A., która ma połączyć Modlin z lotniskiem. Choć budowa ruszy w 2027 r., a pasażerowie skorzystają z niej w 2029 r., daty te stanowią jedynie nowy, odległy termin w trwającej kilkanaście lat sadze niespełnionych obietnic. Nowa linia ma wyeliminować konieczność przesiadek i zintegrować transport lotniczy z kolejowym.

Podpisanie decyzji lokalizacyjnej dla budowy linii kolejowej do Mazowieckiego Portu Lotniczego Warszawa-Modlin to z pewnością krok naprzód. Jednak ogłaszanie tego faktu jako spektakularnego sukcesu może budzić sceptycyzm, zwłaszcza u tych, którzy pamiętają obietnice z 2008 czy 2011 roku. To, co dziś jest celebrowane jako kamień milowy, jest w rzeczywistości jedynie potwierdzeniem planu zakończenia inwestycji w 2029 roku – czyli z kilkunastoletnim opóźnieniem w stosunku do pierwotnych zapowiedzi. Wyceniona na 256 mln zł inwestycja jest realizowana przez Polskie Linie Kolejowe S.A., a jej finansowanie będzie pochodzić m.in. z Funduszy Europejskich dla Mazowsza.

Saga obietnic, czyli kolej do Modlina odkładana przez lata

W planowanej inwestycji istotny jest kontekst historyczny. Problem bezpośredniego połączenia kolejowego na lotnisko w Modlinie ciągnie się od lat i był wielokrotnie wykorzystywany w obietnicach politycznych, które następnie okazywały się nierealne.

• Euro 2012 bez kolei: Już w 2008 roku podpisywano list intencyjny w sprawie połączenia Modlin-Centralny-Okęcie, a prezes spółki Port Lotniczy Modlin zapowiadał gotowość lotniska na 2010 rok. W 2011 roku Marszałek Adam Struzik obiecywał łącznik kolejowy na Euro 2012 z podziemną stacją tuż przed terminalem. Obiecywano, że pociąg dojedzie najpierw w 2013, a potem w 2014 roku.

• Wzrost kosztów, ten sam dystans: Szacunki dotyczące budowy 5 km łącznicy drastycznie rosły – od kilkudziesięciu milionów złotych w 2008 roku, do 200 mln zł w 2011 roku. Obecnie jest to już 256 mln zł.

Reklama
Reklama

• „Plan awaryjny” na lata: Ponieważ budowa przed mistrzostwami Europy nie ruszyła, wprowadzono autobus wahadłowy z terminala do stacji PKP Modlin. Ten „plan awaryjny” funkcjonuje nieprzerwanie od 2012 roku i to właśnie on ma zostać wyeliminowany przez obecnie planowaną inwestycję.

Obecna decyzja ma zatem historyczny ciężar, a władze województwa muszą w końcu udowodnić, że wieloletnie zapowiedzi doczekają się finalizacji.

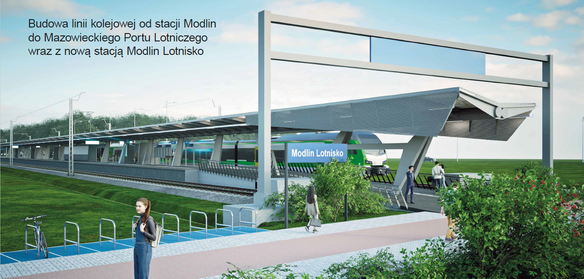

Wbrew zapowiedziom sprzed lat, peron nie będzie umieszczony w podziemnej stacji

Wbrew zapowiedziom sprzed lat, peron nie będzie umieszczony w podziemnej stacji

Foto: mat. pras.

Szczegóły techniczne nowej trasy i zakres prac

Nowa linia kolejowa połączy stację Modlin bezpośrednio z portem lotniczym na dystansie około 5,5 km. Zapewni to pasażerom szybką i komfortową podróż, gdyż jest projektowana jako linia dwutorowa i w pełni zelektryfikowana. Maksymalna prędkość pociągów będzie wynosić 100 km/h.

Kompleksowy projekt inwestycyjny obejmuje:

  • Rozbudowę stacji Modlin o dodatkowy tor oraz nowy peron o długości 200 metrów.
Reklama
Reklama
  • Budowę nowej, naziemnej stacji kolejowej tuż przy lotnisku (w okolicy istniejącego ronda) oraz towarzyszącej stacji towarowej.
  • Wzniesienie niezbędnych trzech wiaduktów, by zapewnić bezkolizyjny ruch drogowy nad nową linią kolejową. Powstaną one w ciągu: drogi krajowej nr 62, drogi powiatowej nr 2413W oraz drogi do obsługi lotniska.

Finalny harmonogram i źródła finansowania

Podpisanie decyzji lokalizacyjnej zakończyło proces administracyjny. Zgodnie z zapowiedziami, PKP PLK planuje ogłosić przetarg na roboty budowlane w pierwszej połowie 2026 roku. Prace budowlane mają ruszyć w pierwszym kwartale 2027 roku. Jeśli tym razem harmonogram zostanie dotrzymany, połączenie zostanie oddane do użytku pasażerów w drugiej połowie 2029 roku. Łączny szacowany koszt budowy całej inwestycji to 256 milionów złotych. Chociaż samorząd województwa mazowieckiego zabezpieczył 21 mln zł (w latach 2016–2026) na prace przedprojektowe, zasadnicza część środków ma pochodzić z programu Fundusze Europejskie dla Mazowsza 2021–2027.

Integracja transportu i potencjalne korzyści z inwestycji

Pomimo wieloletnich opóźnień, uruchomienie bezpośredniego połączenia kolejowego jest uznawane za kluczowe dla rozwoju lotniska. Marszałek województwa mazowieckiego Adam Struzik podkreśla, że nowa linia zlikwiduje konieczność przesiadki na autobus i umożliwi integrację transportu lotniczego z kolejowym, w tym bezpośrednie połączenie m.in. z Lotniskiem Chopina. Ma to wspierać port Warszawa-Modlin w planowanym zwiększeniu przepustowości.

Reklama
Reklama

Również Wojewoda Mariusz Frankowski zaznacza, że jest to strategiczna decyzja wzmacniająca rozwój gospodarczy regionu, która przyniesie korzyści przedsiębiorcom, mieszkańcom i turystom. Maciej Kaczorek, członek zarządu PKP Polskie Linie Kolejowe S.A., podkreśla, że projekt jest „czystą synergią” wynikającą ze współpracy samorządu i administracji rządowej, co ma w końcu przełożyć się na nowoczesny i zintegrowany transport.
